通蘇嘉甬高鐵江北段電力遷改取得新進展
發布時間:2025-11-14 08:55瀏覽次數:
今天,記者從江北區鐵建中心了解到,在經過數百名電力建設者連續4個多月奮戰后,220千伏姚洪姚塘、姚寧姚西線遷改工程順利完工送電投運,該工程完工標志著通蘇嘉甬高鐵江北段電力遷改施工取得重要進展,為高鐵后續工程施工提供了重要保障。

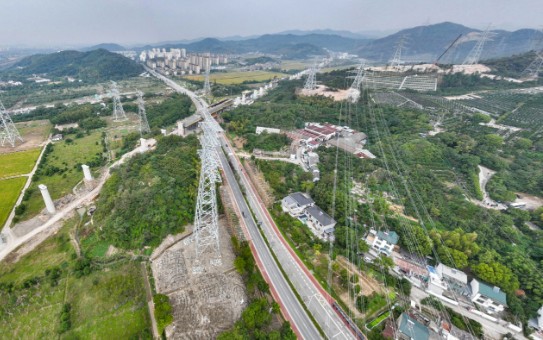

220千伏姚洪姚塘、姚寧姚西線遷改工程
據悉,剛恢復送電的220千伏姚洪姚塘、姚寧姚西線遷改工程自7月份起進行電氣施工,10月20日至11月7日期間進行停電施工,并于11月10日完成輸電。兩線共新建各型桿塔16基,架設4回架空線路折合單回路115公里,拆除桿塔12基,拆除架空線路折合單回路98公里。

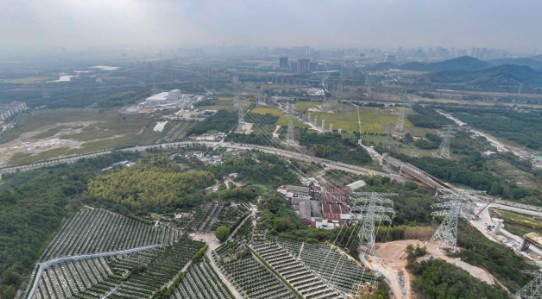

220千伏姚洪姚塘、姚寧姚西線遷改工程
本項目高壓電力線路遷改是高鐵建設的前置工程,對新建鐵路周邊不滿足鐵路、電力相關規范要求的線路進行改建和升級是保障鐵路主體工程建設的關鍵環節。為全面高效完成施工任務,在工作中區鐵建中心與國網浙江省電力有限公司寧波供電公司、施工單位一起進行了精心策劃,周密部署,在施工方案中制定了詳細的安全措施和質量標準,確保施工安全和質量。截至11月10日,影響通蘇嘉甬主線建設的阻點已全部打通。
