全市體量最大!220千伏洪塘變電站正式投運
11月10日,全市建筑體量最大的220千伏變電站——220千伏洪塘變電站在江北區正式送電投運,標志著該區域電網升級與城市發展協同推進取得關鍵進展。

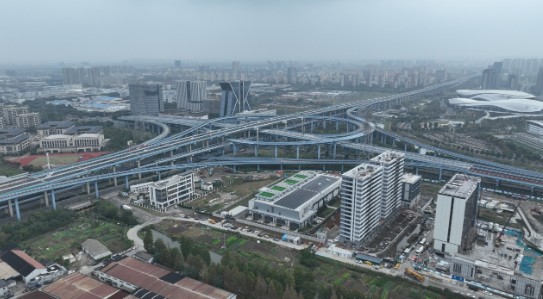

220千伏洪塘變電站航拍
據悉,該工程是寧波地區目前規模最大的220千伏變電站,本期建設內容包括安裝2臺24萬千伏安主變壓器、新建約500米電力隧道,以及將19回架空線路結合寧波凈空工程與通蘇嘉甬高鐵電力線路遷改同步實施落地。項目創新采用“變電站+集控樓+保障房”的復合建設模式,配套建設人才引進保障房,實現土地集約利用與城市功能融合,為大型城市變電站建設提供了新模式。

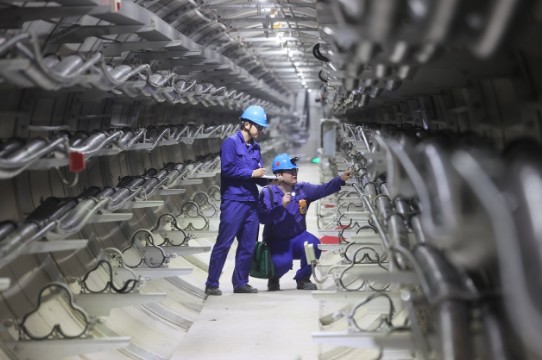

對變電站內部進行檢查
在技術應用方面,工程也實現了多項創新突破。GIS安裝環節研發升級了無塵控制系統,實現百萬級潔凈度精細管控,電纜通道建設首次采用微頂管技術,有效解決狹小空間施工難題。同時,項目廣泛應用“監理寶”、地下管線三維建模等數字化手段,構建全流程精準管控體系,顯著提升工程質量和建設效率。
施工過程中,面對土地性質特殊、產權復雜及工期縮減等多重挑戰,工程首次采用同質化管理模式,將國網寧波供電公司的基建專業管理要求轉化為外部工程標準。同時,該公司黨委還以錢海軍“六心六型”楷模體系為引領,組建臨時黨支部,通過“組織同建、事務同議、目標同向”的“三同”機制凝聚攻堅合力。

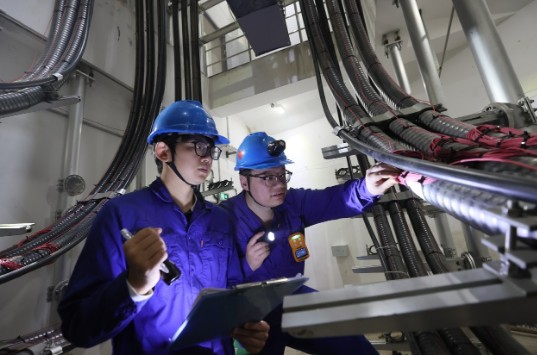

對變電站內部進行檢查
“我們以黨員帶頭優化工序、倒排工期,推動外墻提前15天完工、中間結構驗收提前20天完成,展現了高效的組織協調與攻堅能力,為同類大型電網工程建設積累了寶貴經驗。”國網寧波供電公司相關負責人表示。
